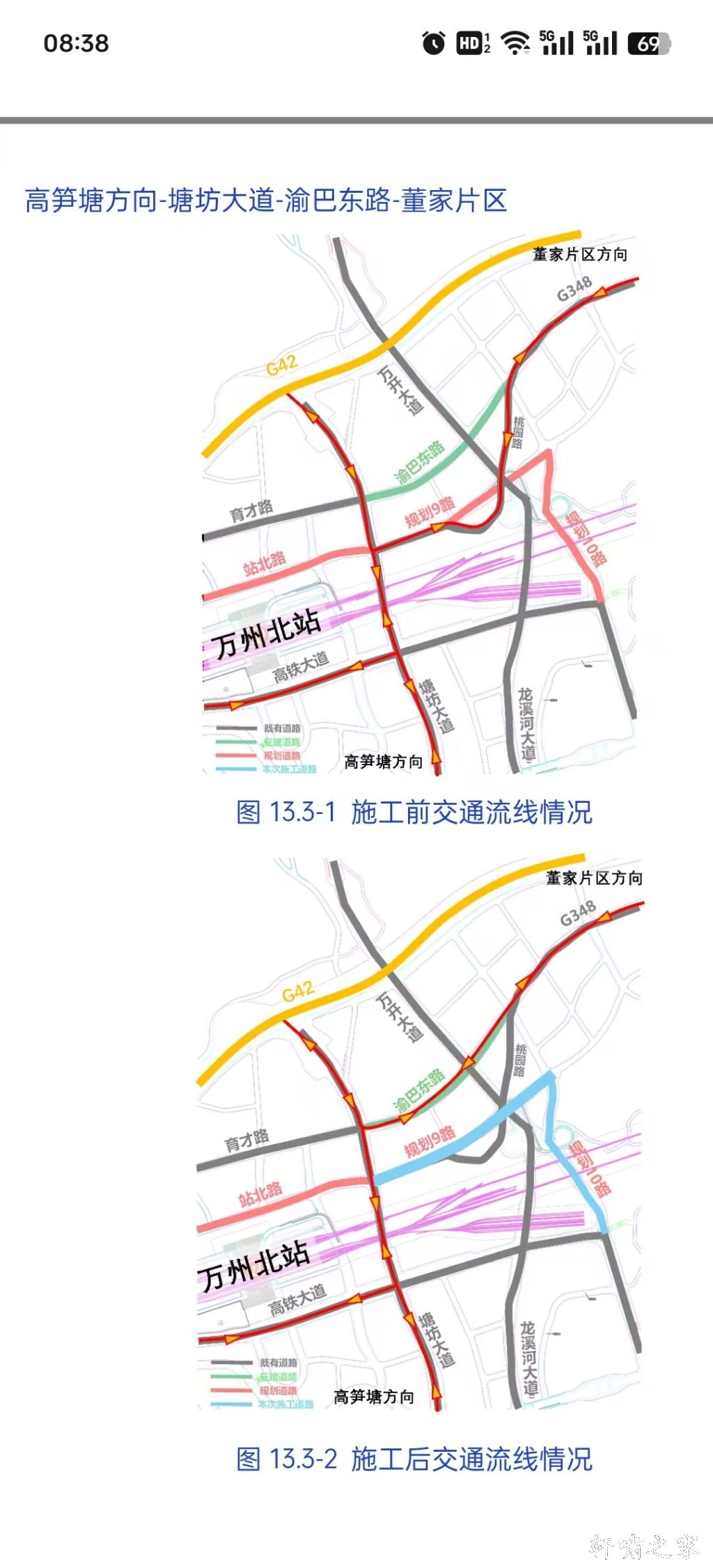

交通组织方案本次规划9路施工时,在建渝巴东路将施工完成,桃园路将禁止车辆通行,施工完成后桃园路将弃用,原本通过桃园路的车流将从渝巴东路通行。
万开大道与规划9路的平交口范围仅刨除万开大道的中央分隔带和铣刨路面,继续保持万开大道通行。
因此,本项目7条道路部分施工时,仅有途径桃园路的交通受影响,受影响的交通流线主要有:
董家片区至G42流线(往返)、董家片区至万州北站流线(往返)、董家片区至高笋塘方向流线(往返)。

董家片区至G42流线(往返)施工前:董家片区-渝巴东路-桃园路-塘坊大道-G42

G42-塘坊大道-桃园路-渝巴东路-董家片区施工后:董家片区-渝巴东路-塘坊大道-G42
G42-塘坊大道-渝巴东路-董家片区(2)董家片区至万州北站流线(往返)
施工前:董家片区-渝巴东路-桃园路-塘坊大道-高铁大道-万州北站
万州北站-高铁大道-塘坊大道-桃园路-渝巴东路-董家片区施工后:董家片区-渝巴东路-塘坊大道-高铁大道-万州北站
万州北站-高铁大道-塘坊大道-渝巴东路-董家片区(3)董家片区至高笋塘方向流线(往返)施工前:董家片区-渝巴东路-桃园路-塘坊大道-高笋塘方向
高笋塘方向-塘坊大道-桃园路-渝巴东路-董家片区
施工后:董家片区-渝巴东路-塘坊大道-高笋塘方向
